時值9月,雨水天氣較多,墨水湖南路項目部為確保工程進度與質量,制定了詳細的雨水施工方案。

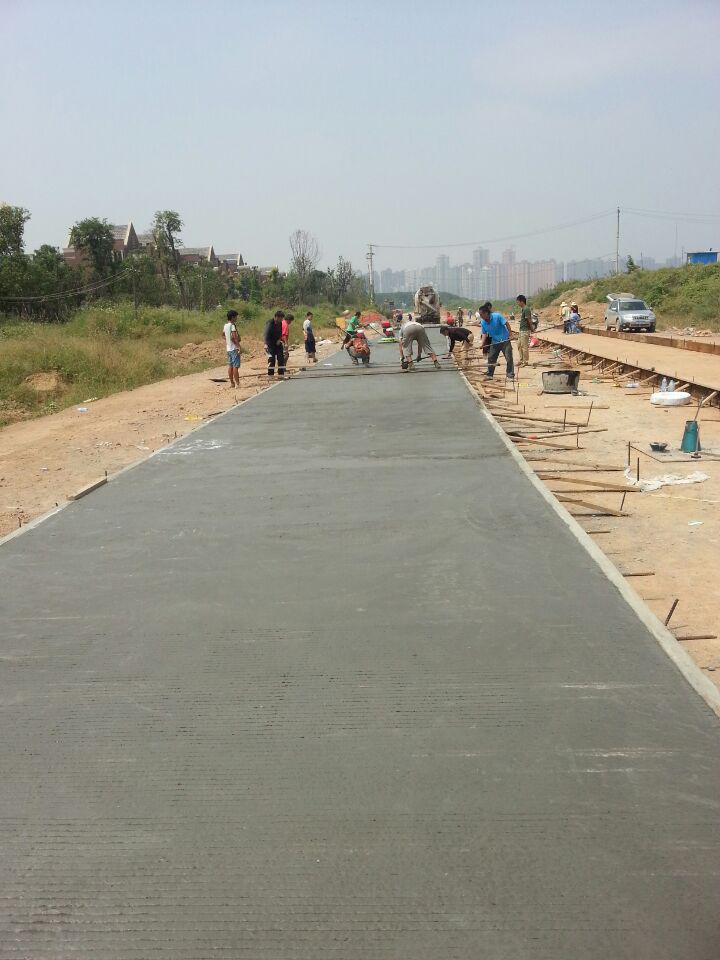

為了確保施工進度、質量、安全,項目經理每天堅守在施工一線,出現問題及時協調解決。并于每周五召開內部施工協調會,分析解決上周出現的問題,制定每天的施工任務,確保各工序有條不紊的進行。截止目前,該工程已完成K1+960~K2+130段擋土墻澆筑,K0+670~0+740段清水平臺施工,K1+280~K1+510段、K2+120~K2+520段三層水穩攤鋪施工工作,總港橋承臺的鋼筋已基本綁扎完畢,K2+400~K2+515段南側已開始機動車道混凝土澆筑工作。預計下個月,總港橋承臺開始澆筑混凝土,K1+280~K1+510段、K2+120~K2+520段機動車道澆筑混凝土。雖然該工程工期緊,任務大,但相信在大家的共同努力下,我們一定能圓滿完成任務,交出一份滿意的答卷!
