武漢新區連通港渠道整治工程南起太子溪,北止墨水湖,全長760米,我部主要負責Ⅰ標段(L0+000-L0+760段)施工工作,該段地形起伏,主要以渠道為主,渠道兩側分布大量魚(藕)塘及少量菜地等,明渠底部及魚(藕)塘為地勢低洼區,兩側渠頂地勢稍高,渠底標高16.5-19.00m,兩側渠頂標高18.50-23.00m。

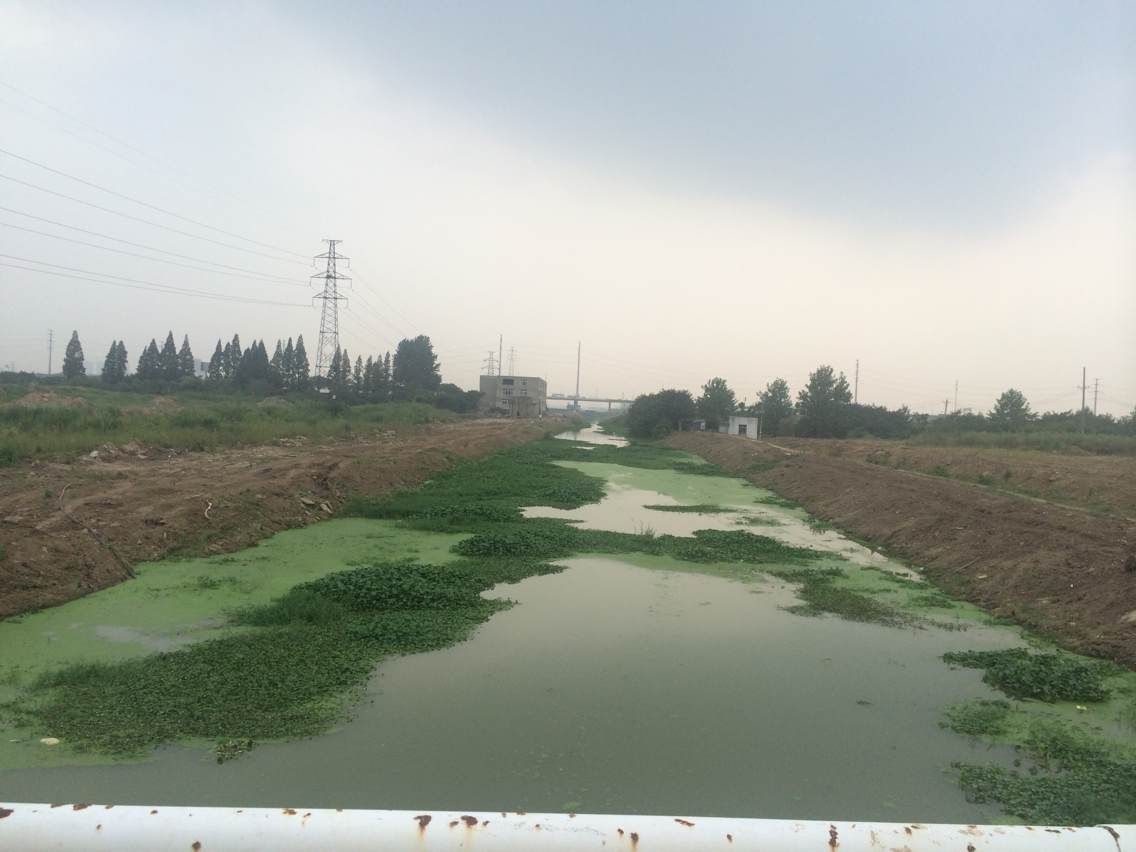

施工前,我部對現場進行了實地考察,東西兩側渠道旁盡是滿滿的菜地,明渠里是魚(藕)塘,在經過了與建設方、設計方、監理方的技術交底及圖紙會審后,我部明確施工方案。首先對該工程進行測量放線,然后進行圍堰導流,再進行場平工作,待場地場平至標高19.15m,設置打樁平臺,然后再施工水泥土雙向攪拌樁和拋石擠淤,待水泥土攪拌樁強度達到設計要求及拋石擠淤完成后,最后進行渠道挖、填方,形成設計渠道斷面。本月正式開始施工,截至目前,東西兩側渠道的清表工作正如火如荼的進行著。待清表完成后,下一步計劃進行的是圍堰導流。
